安装升降桩教程


升降柱准备材料:
准备工具:
水泥切割机、挖掘机、铁锹.卷尺、尼龙绳、小十字螺丝刀、小一字螺丝刀、内六角一套.防水胶布、电工胶布、∮50mmPVC 管(直通、三通若干).水平线.2*1.5电源线.水泥.沙.石子.RVV7*1.5平方线(1.5平方两芯电源线一根, 1.5 平方两芯电缆线若干;1.5平方三芯电源线若干)30米内(升降柱至控制箱距离),400*500圆井盖(500*600).400波纹管(500).等
备注:RVV7*1.5线长度=升降柱根数*升降柱到控制箱距离
2*1.5线长度=控制箱到排水井距离
Pvc管数量=所有升降柱到控制箱路径
主电源到控制箱:30米内2*2.5平方线(3*2.5).50以上米2*4平方线(3*4).100米以上2*6平方线(3*6)

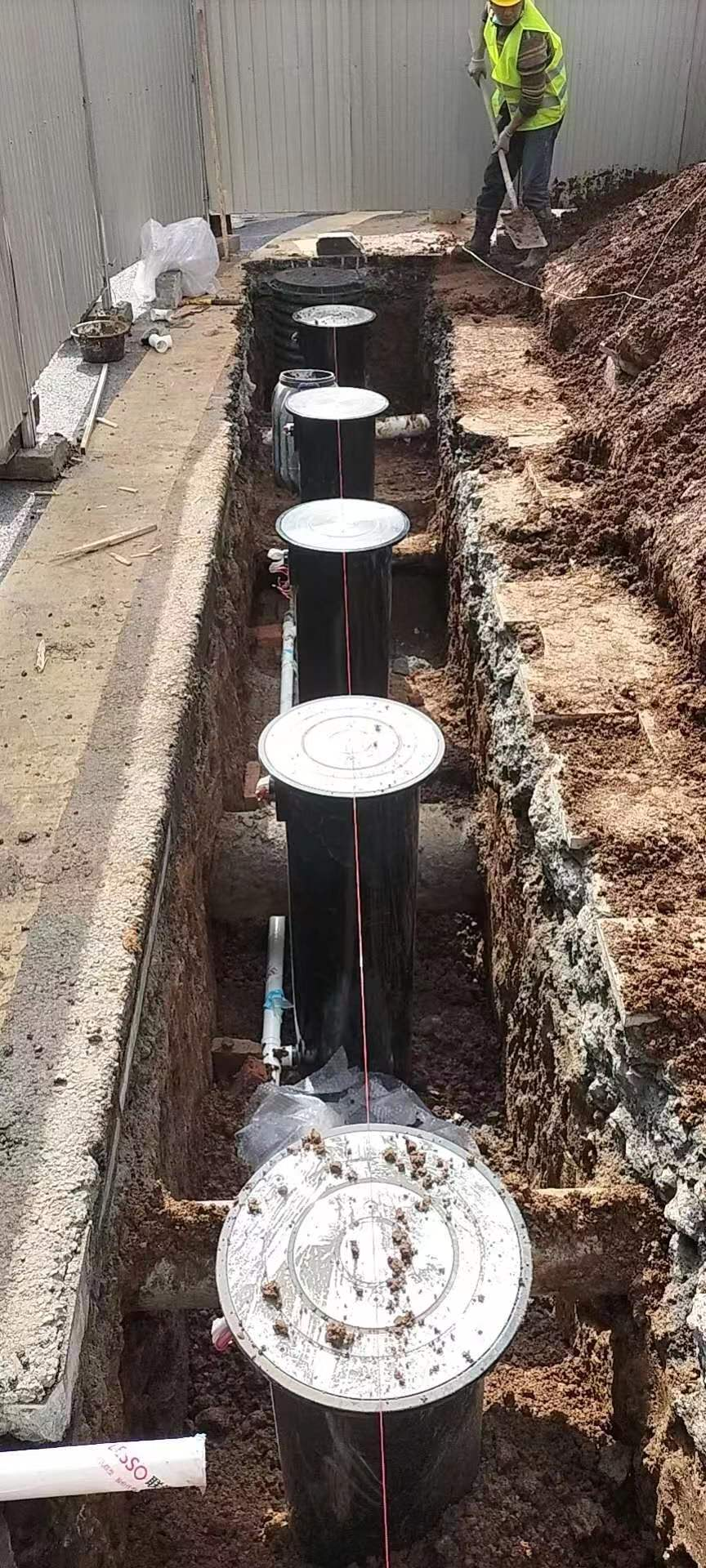

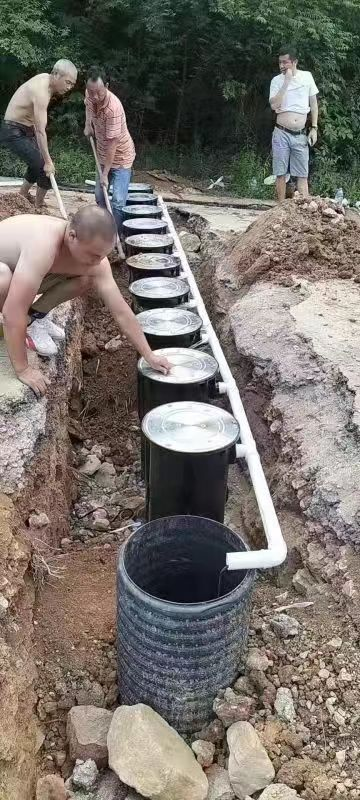

升降柱安装简图:

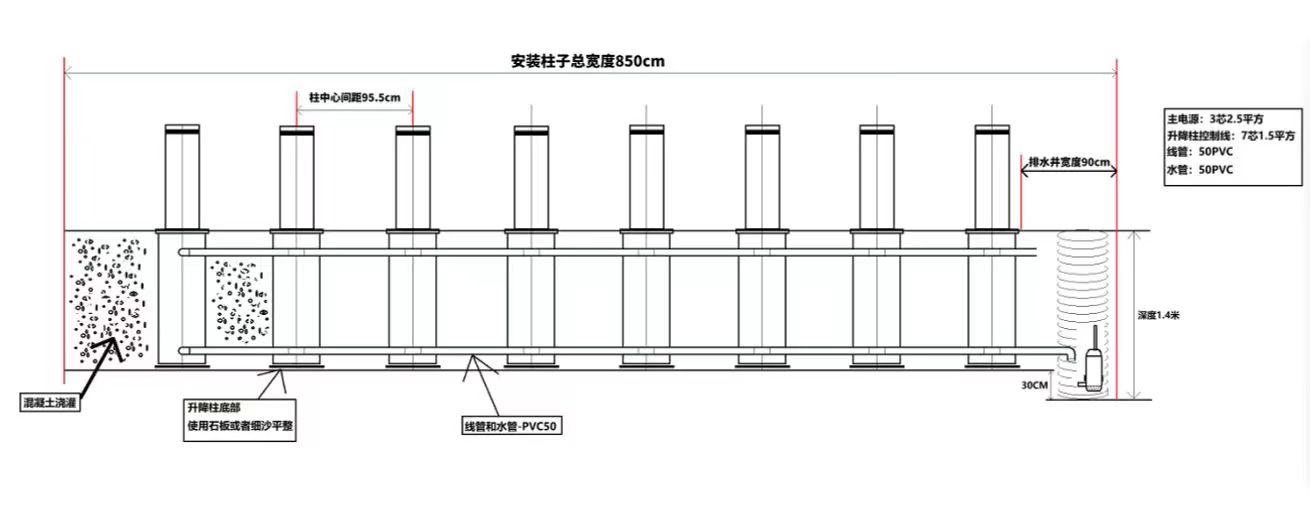

前言 :全自动一体式液压升降柱开挖:宽:80公分至1米,深:1.3米,长:根据现场安装升降柱根数及升降柱间距确定。

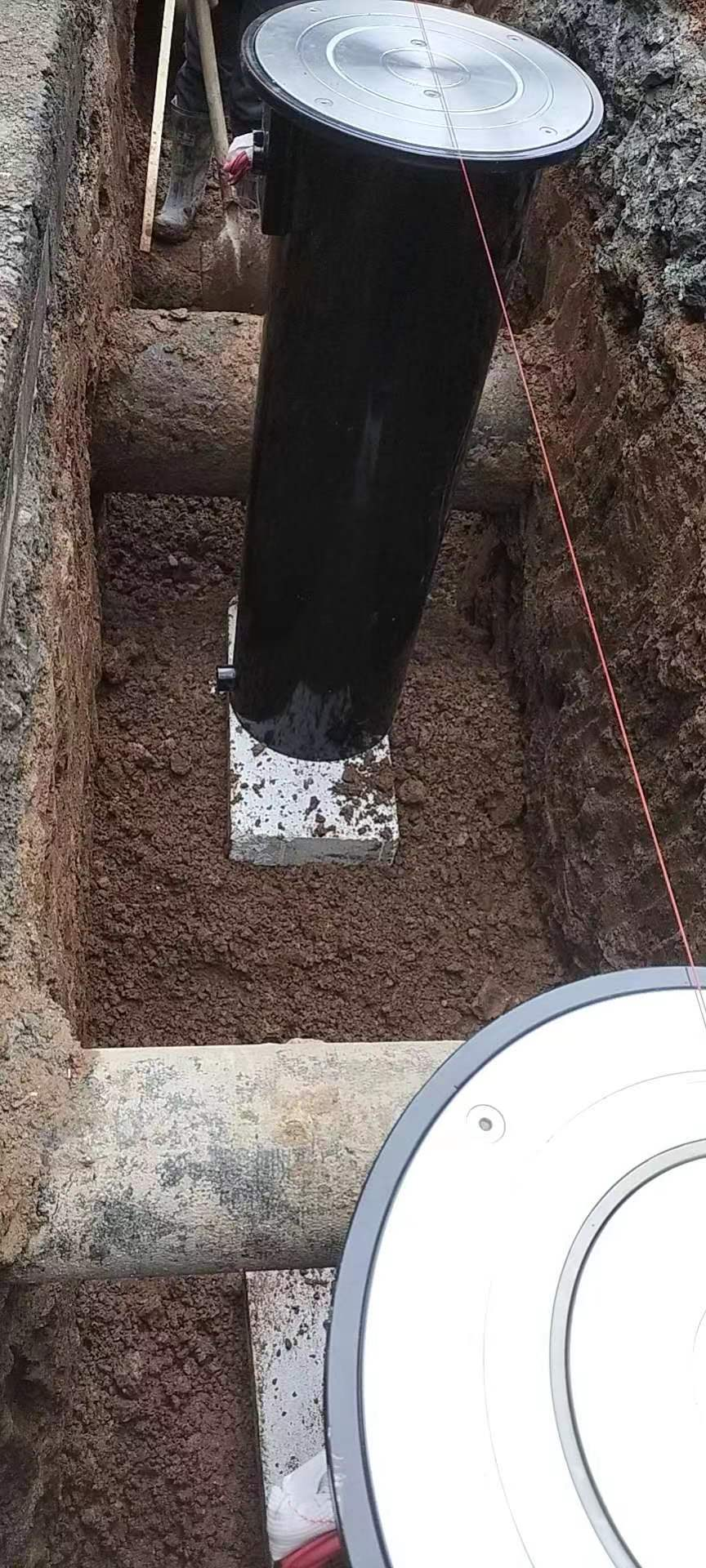

1.找平,用石子和沙放于坑底部,然后放石板或砖块等

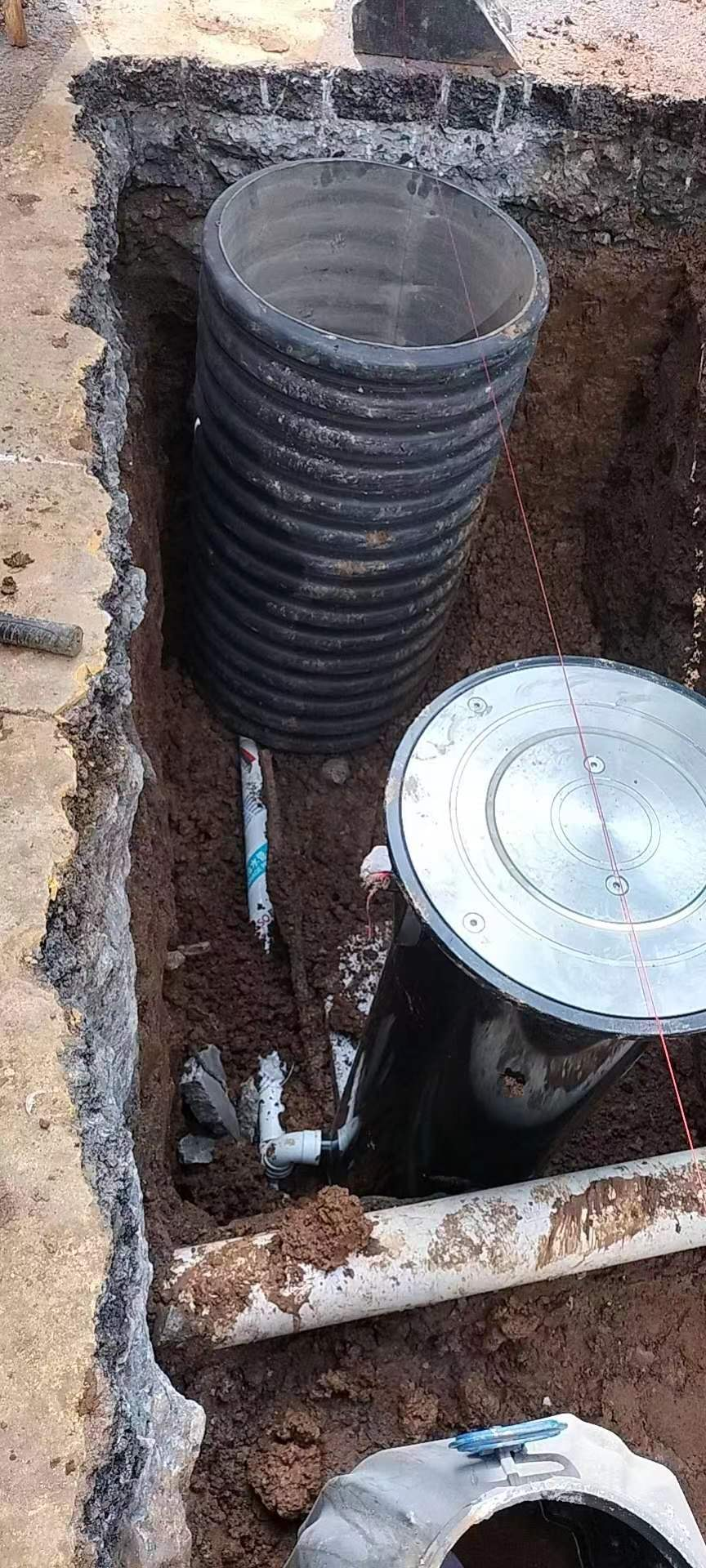

2.确定升降至位置,接于升降柱底部排水,此 处波纹管是排水井,排水井比升降柱出水出底20至30公分
3.可先回填到升降柱进线位

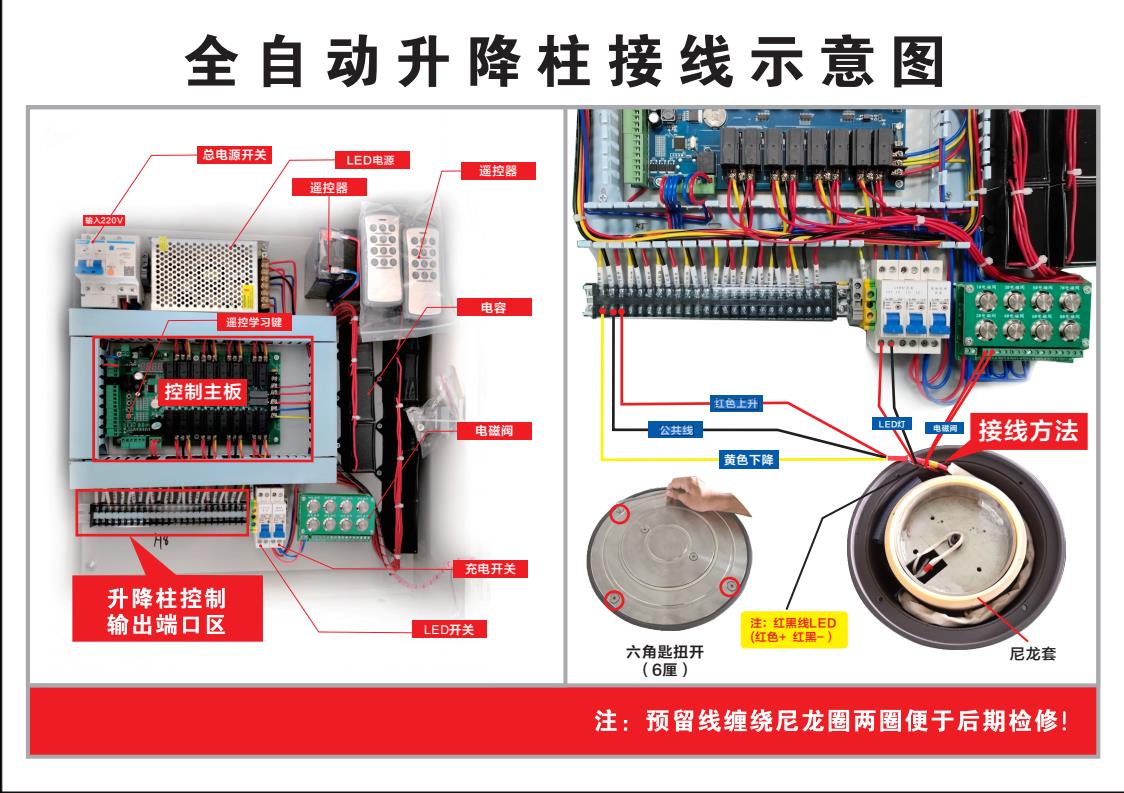

4.走线接线,回填留20至30公分到混凝土(电机红线接升降柱控制箱里控制器升。黄线接降。黑线接公共 2根红线接电磁阀不分正负 最细2更接LED灯红接正。黑接负)
排水井预留水泵电源线
备注:接线接头一定要在升降柱柱体盘50至60公分,接线要对接缠好包2层,先用防水胶布,再用绝缘胶布.
